10月24日,
市民李先生通过《党风政风行风在线》反映,
潍城区河口路鑫雅苑小区,
交房快一年了,
但居民一直使用临时电,
物业说早办了手续,
供电公司一直没挂表;
希望供电部门在供暖前让业主用上稳定可靠的正式电。
对此问题,
小光和国网供电维昂潍坊分公司的工作人员
进行了调查了解
鑫雅苑小区位于潍城区北关街道北宫街与河口路西北角,由潍坊国华置业有限公司开发建设,小区占地面积6430平方米,由3栋6层住宅楼与1栋3层沿街商住楼组成,2017年6月开盘预售。
小区业主介绍,2018年下半年交房以来,至今没有接入正式电网,经常出现停电、电压不稳定的情况。
小区业主:“到现在为止,和开发商说多少回了,地下室的电到现在用不了,没法用。”

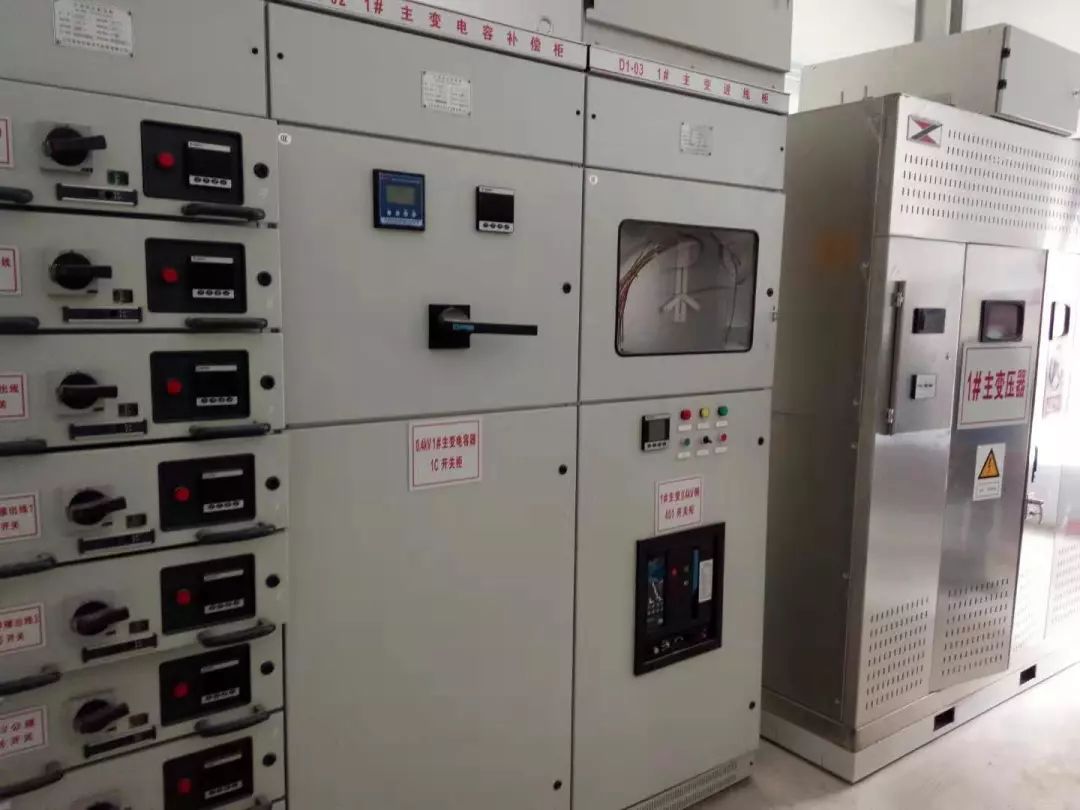

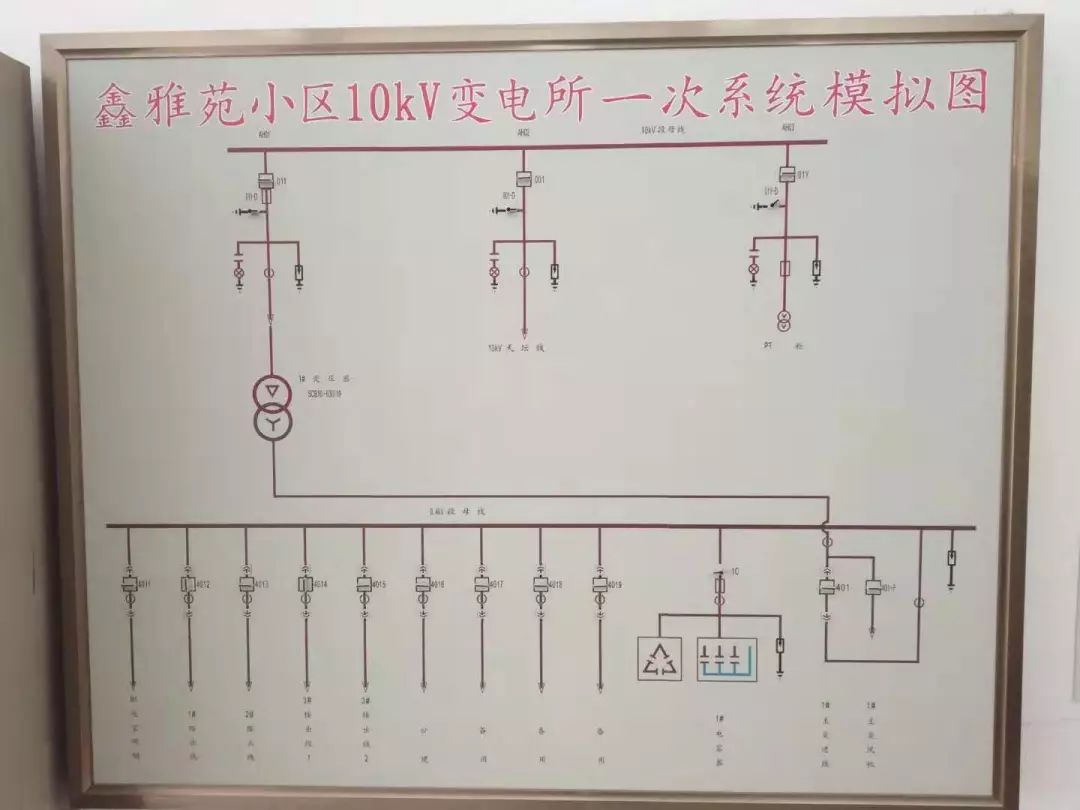

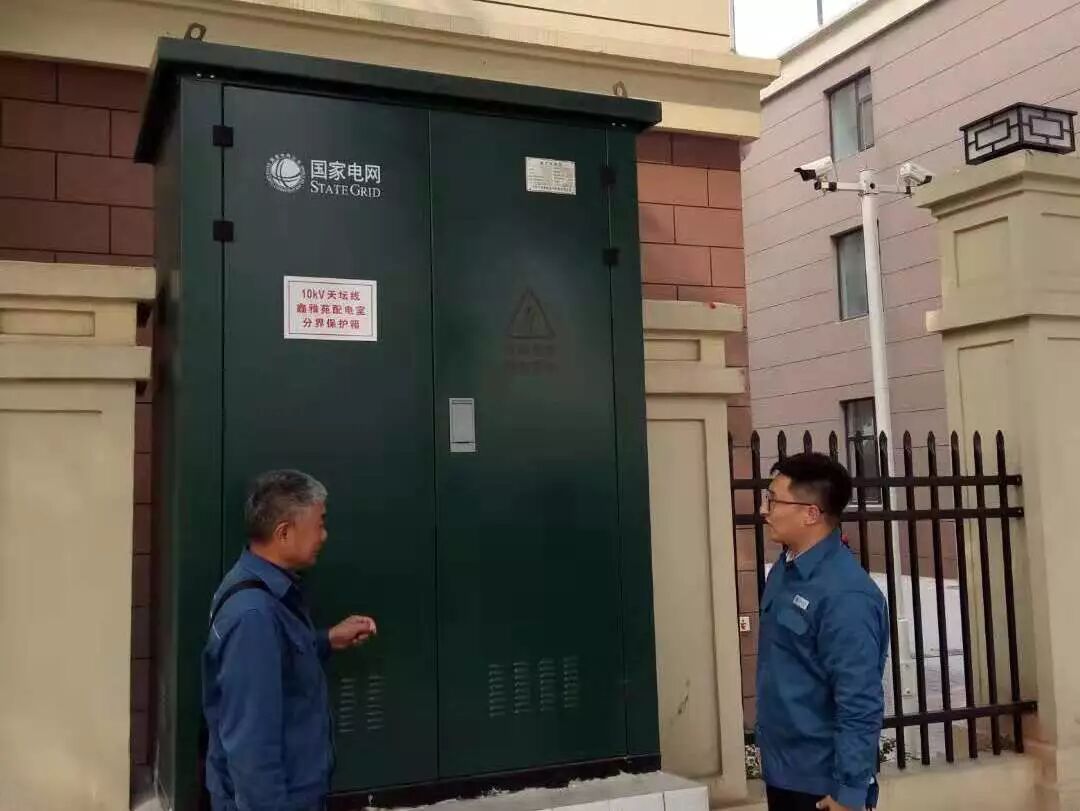

记者在小区门口南侧看到,国家电网已经在此设置有“鑫雅苑配电箱”,在小区内,也已经建设好“鑫雅苑小区一户一表配电室”。国家电网潍坊分公司配电运检室主管王立勇介绍,供电电线已经接提前到小区配电箱,且配电室也达到送电条件,只等待接入小区内部。

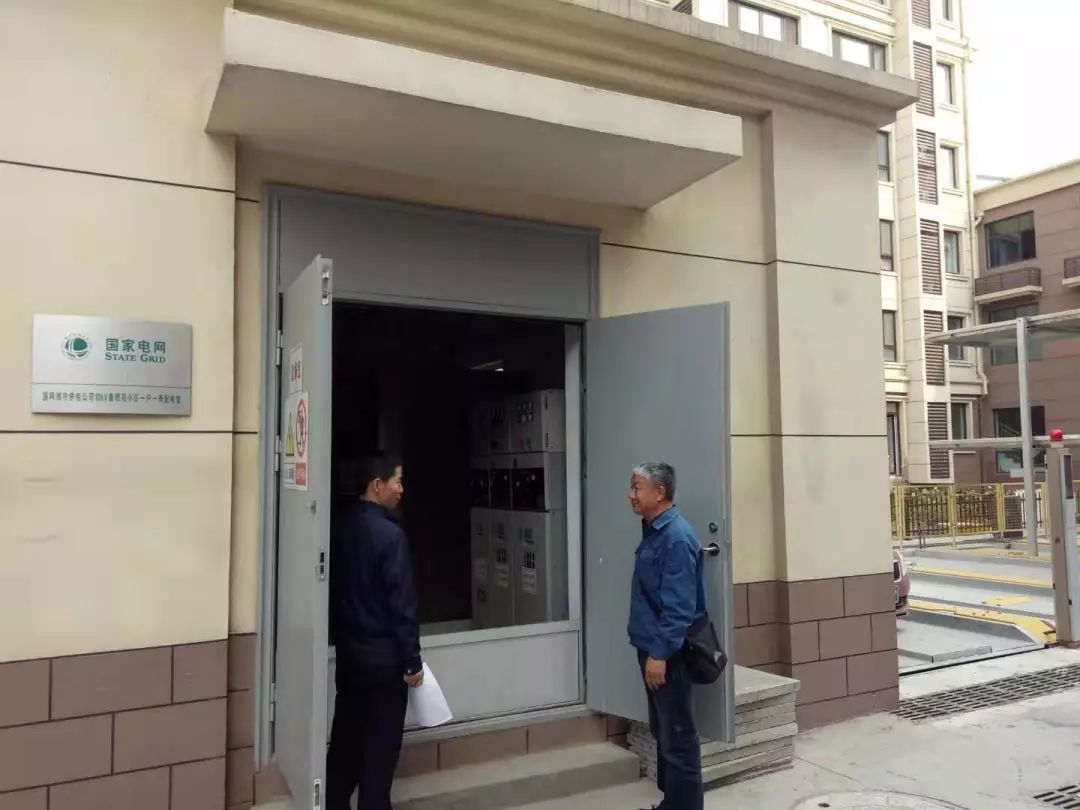

国家电网潍坊分公司配电运检室主管王立勇:“这是小区供电的主线,上周的时候,为了做好送电准备,我们通过带电作业的方式,从主线上已经接过来了,已经送到这个设备了,前期准备已经准备好了。只要小区里面没问题了,下一步走送电程序的时候还是比较理顺的。”
王立勇介绍,前期已经对小区的配电工程进行验收检测,但发现存在安全用电隐患,小区内电缆桥架设施不符合供电要求
国网潍坊分公司配电运检室主管王立勇:“2019年8月22日,供电公司组织进行了验收,第一次验收,提出了部分缺陷问题。这期间也一直和他们协调沟通,今天得知情况后,再次和施工单位沟通了,他们主要的缺陷已经消除的差不多了,还有部门小问题还在处理中。”
国网潍坊分公司配电运检室主管王立勇表示,如果开发商积极整改,及时处理供电缺陷隐患并通过验收,10月底或11初即可正常供电。
国网潍坊分公司配电运检室主管王立勇:“我们和他沟通的情况是,争取本周把剩余缺陷消除得差不多,之后我们尽快列如计划,下周组织二次复验如果能达到验收条件,我们尽快启动送电计划程序。”
希望此问题早日解决
让小区业主早日用上正式电!
